潮汕大桥潮安段取得突破性进展,施工全面提速!
潮州发布
2026-08-08 14:06
来源:潮州发布
潮汕大桥是广东省“十四五”规划重点项目,是连接汕头市龙湖区和潮州市潮安区、完善汕潮揭都市圈交通路网、推动两市同城化发展的关键举措。当前,潮汕大桥潮安段征拆工作实现突破性进展,项目施工全面提速。

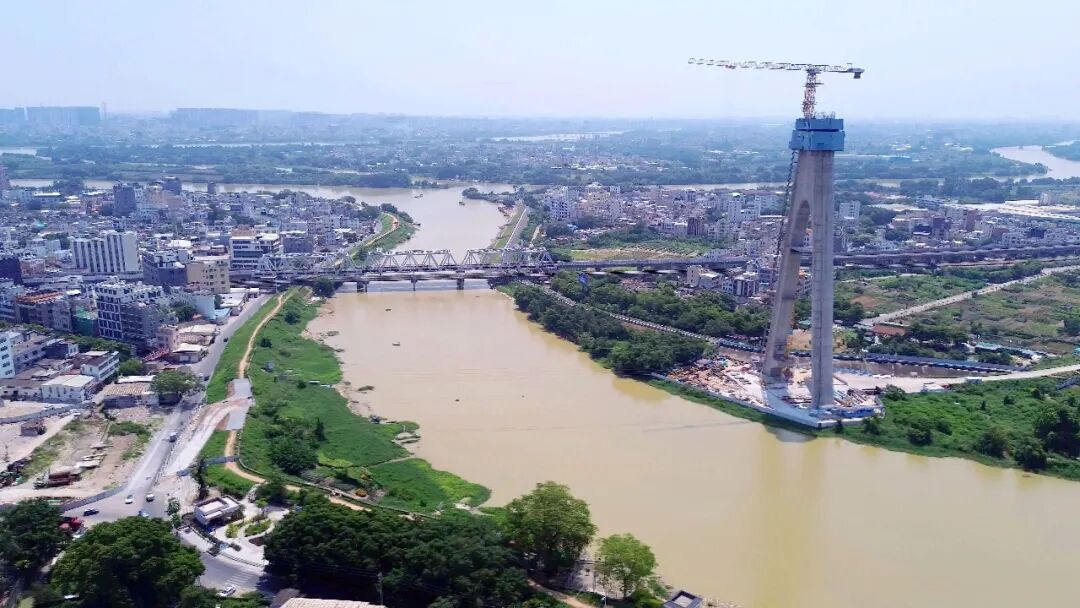

在潮汕大桥项目施工现场,机械设备轰鸣运转、高效作业,征拆作业正在有序推进中。今年来,在潮安区交通局和庵埠镇政府的协同发力下,潮汕大桥潮安段征拆工作取得突破性进展。
庵埠镇规划建设和生态环境保护办公室副主任 郭楚荧:潮汕大桥潮安段工程涉征地拆迁共60户。在区有关领导的关心和仙溪村、梅溪村、官路村三个村的支持配合下,今年来,共新增签订拆迁补偿协议书29户,目前我镇的征地拆迁补偿协议均已全部签订。下一步,我镇将持续抓好征地拆迁收尾工作,争取以最快速度交出施工作业面。
据了解,潮汕大桥起点与汕头市龙湖区泰山路北延线相接,跨梅溪河向北与潮安区站前路顺接,主线全长1.44公里。截至目前,潮汕大桥项目累计完成总工程量约57%,其中,潮汕大桥涉及汕头段征拆工作已全部完成,靠汕头岸边桥墩、桥面及附属结构已全部完工,引桥工程已基本完成;潮州侧清拆作业、管线迁改、桥梁桩基等各项工作正在有序推进中。
中国建筑第五工程局有限公司潮汕大桥工程项目经理 叶磊:潮安段输水干管迁改工程已进场施工,目前已完成总体工程量的10%;电力迁改工程同步推进,目前完成总体工程量的10%。8号墩已经完成上堤道路及挡墙施工。接下来进行8号墩栈桥和围堰施工;潮安段8号墩到9号墩,共完成8根桩基的施工,剩余桩基的进场施工计划定于2026年8月上旬完成施工前准备工作、8月中下旬正式进场施工。
来源:潮安发布、潮安区融媒体中心
