热财经|首台国产变速抽蓄机组主体安装完成
来源:羊城派
10月1日,肇庆浪江抽水蓄能工程变速机组转子成功吊装,这标志着首台国产变速抽蓄机组主体安装完成,加快促进我国高端能源装备发展。

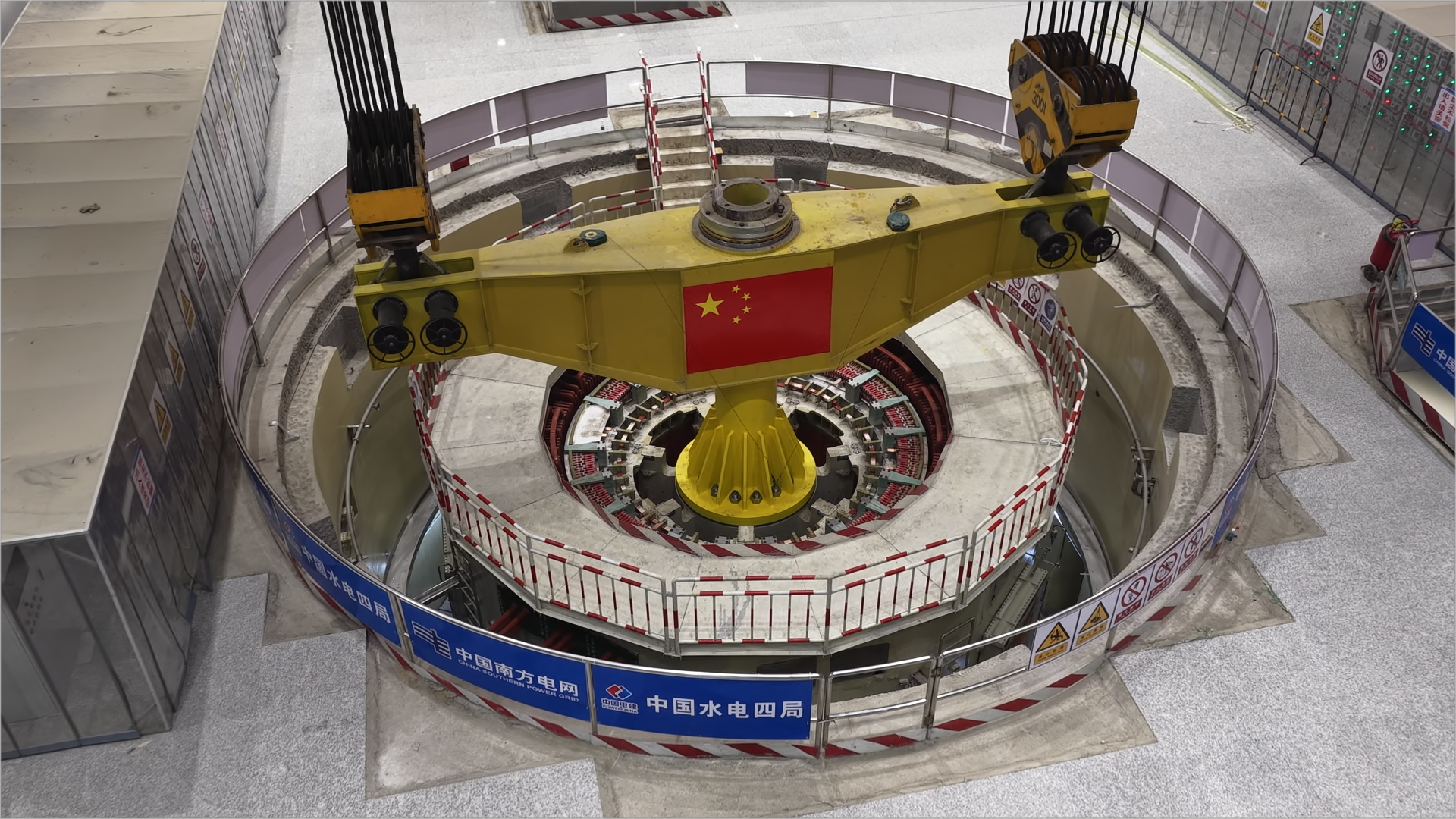

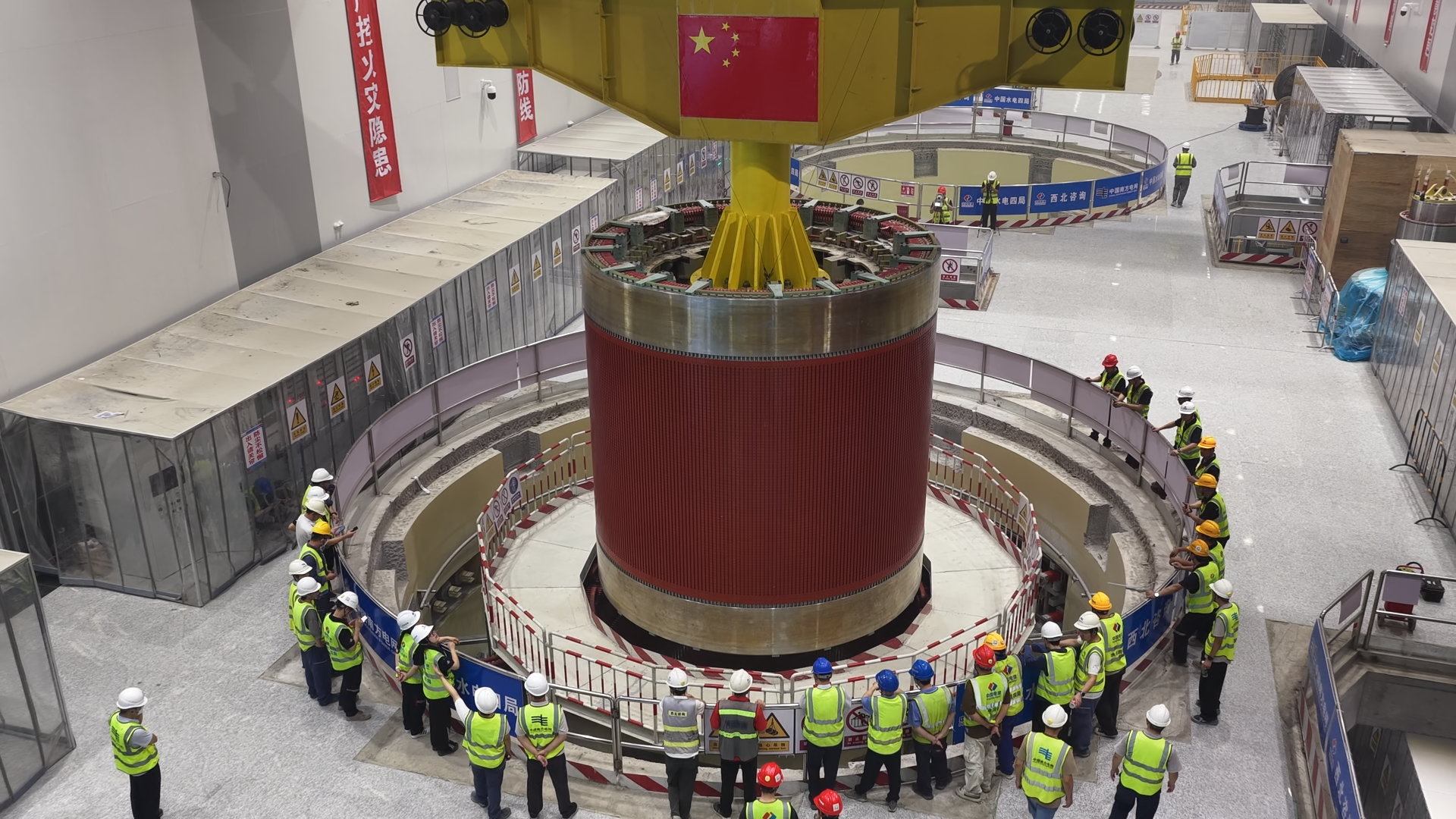

在肇庆浪江抽蓄工程的地下厂房里,高近5.2米、重达445吨的转子在吊机操作和地面指挥人员的密切配合下,稳定起吊平移,缓缓落入基坑。本次吊装的是变速机组最后的核心功能部件,设备重量、安装精度、吊装难度均居机组首位。“这是抽蓄工程中难度最大的吊装,吊装的精度需控制在4.5毫米的误差范围内。我们通过激光定位、中心校准等一系列技术手段,历时6个小时完成吊装。”中国水电四局肇庆浪江抽蓄机电项目部经理何正表示。
肇庆浪江抽蓄工程安装的国产变速抽蓄机组2022年5月正式纳入我国能源领域首台(套)重大技术装备清单,南网储能作为依托工程业主方统筹推进新装备工程应用,东方电机作为主机设备供货方牵头负责机组生产制造。该机组能够通过改变7%的转速,实现50%功率范围的实时调整,每小时更为灵活地将风电、光伏发出富余的电转化28万立方米水能储存起来,在电力系统需要时稳定发电。
经过为期四年的技术设计、装备制造及现场组装,该机组在控制系统研发、稳定护环制造、线圈精密安装等多个领域均填补国内技术空白,国产化程度达到100%。以机组安装的我国首套交流抽蓄励磁系统为例,容量达到常规定速抽蓄机组的10倍以上,打破国外长期技术垄断。而为了稳定转子在高速转动下变速带给设备的一系列“冲击”,转子两端安装了国内首款超大直径非磁性金属护环,其750兆帕的材料屈服强度相当于指甲盖大小的面积可承受3辆小汽车叠放一起的压力。
据了解,本次转子的成功吊装,推进变速抽蓄机组工程应用进入了功能调试的收官阶段。“接下来,我们还要开展50多项试验,全方位检验机组性能,为我国首台重大能源技术装备的投用把好关。目前,肇庆浪江抽蓄工程建设已进入投产冲刺阶段,预计2027年上半年全面投产,每年可消纳清洁能源21.6亿度,相应减少二氧化碳排放约190万吨。”南网储能公司肇庆浪江抽蓄项目部副总经理赵磊介绍。
